Enschede Zonnepark Schukkinkweg

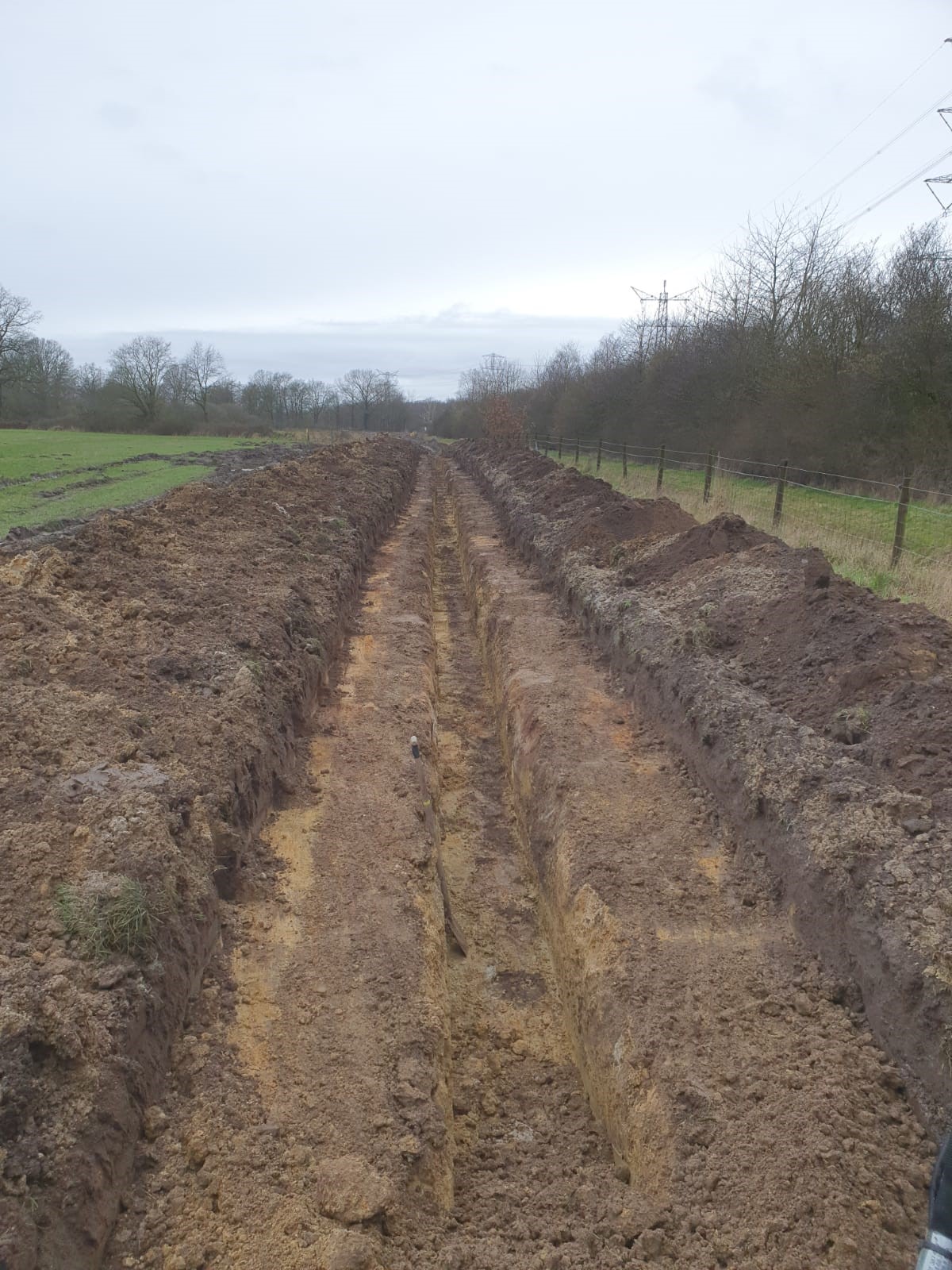

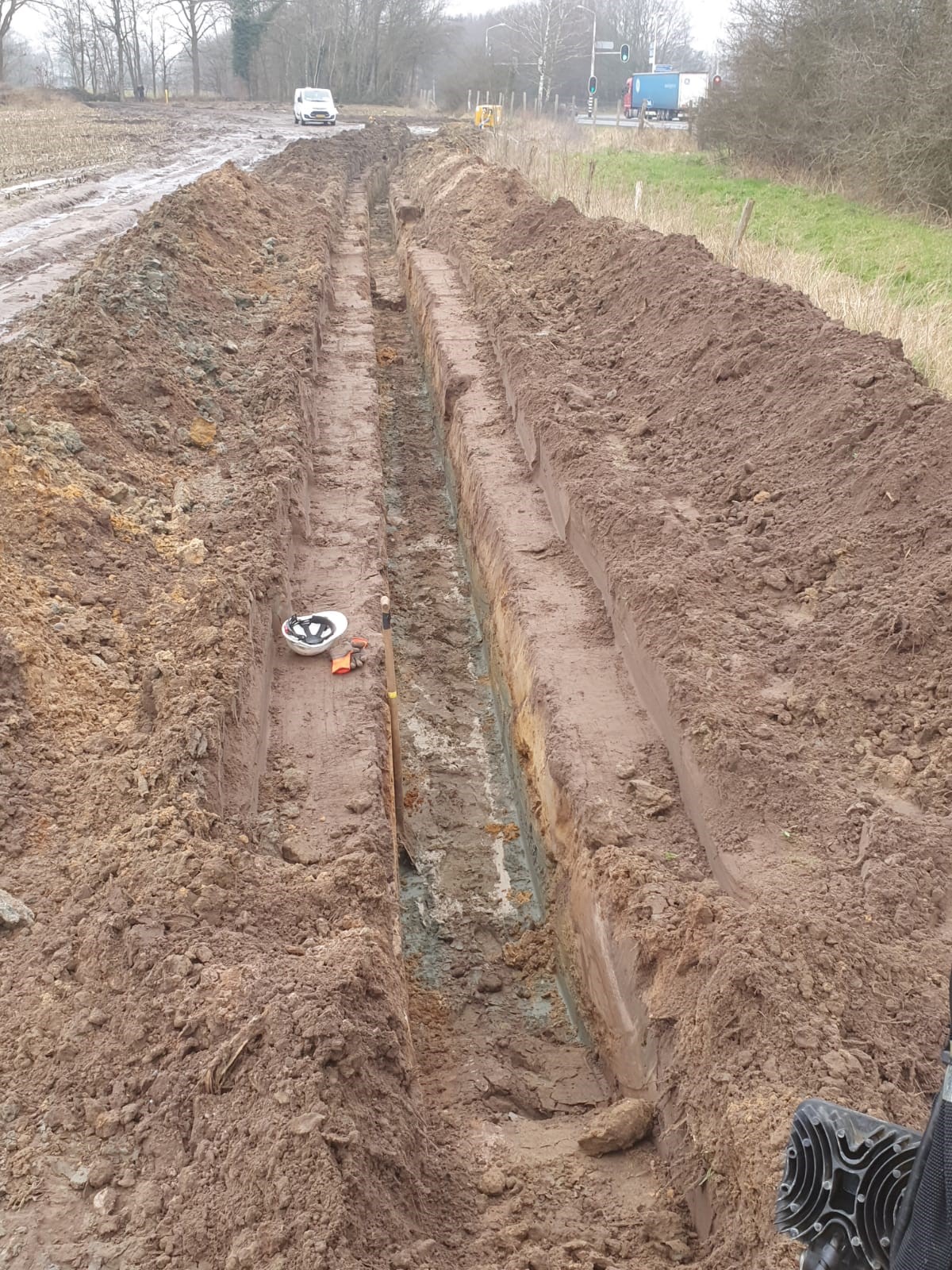

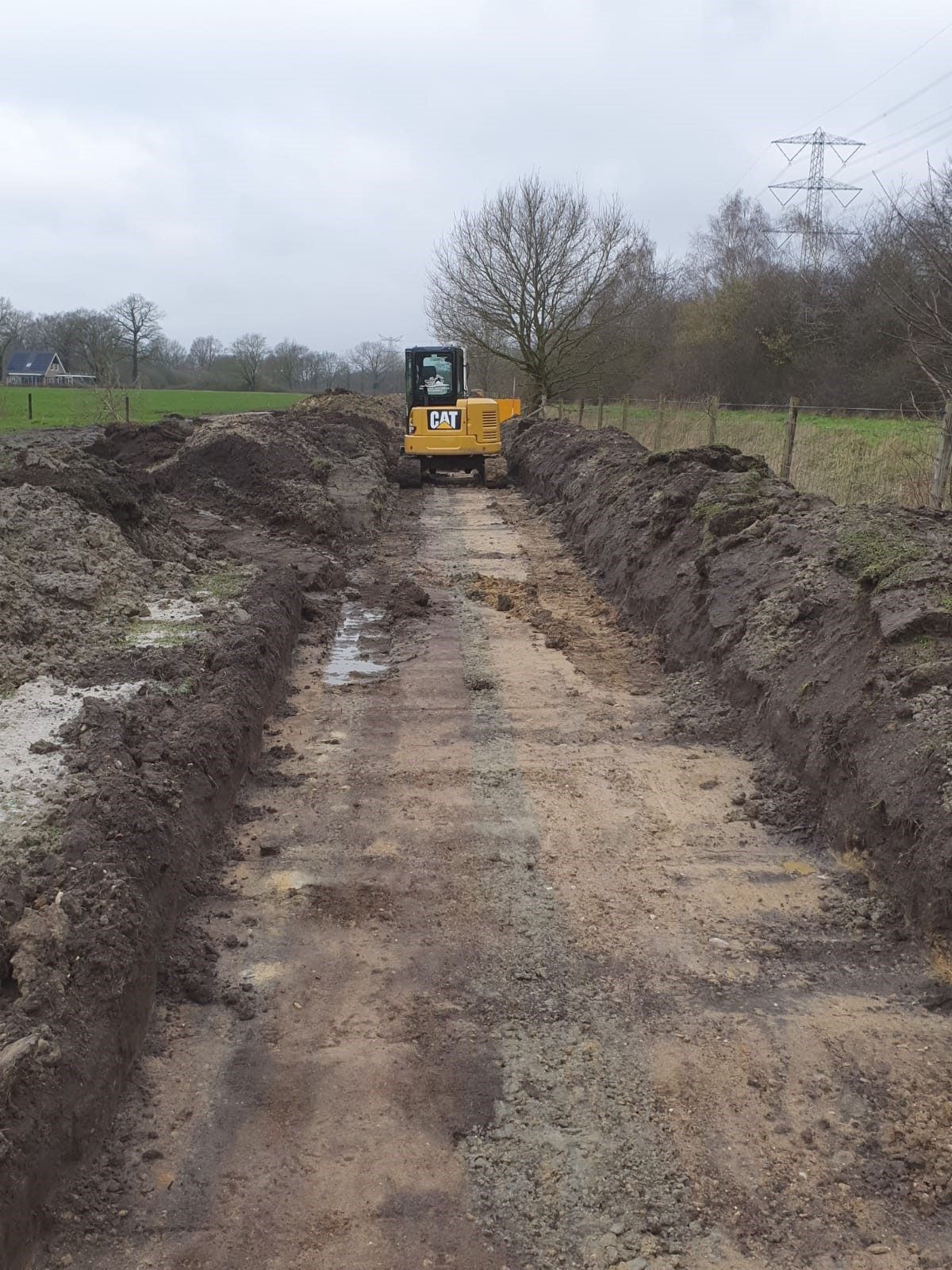

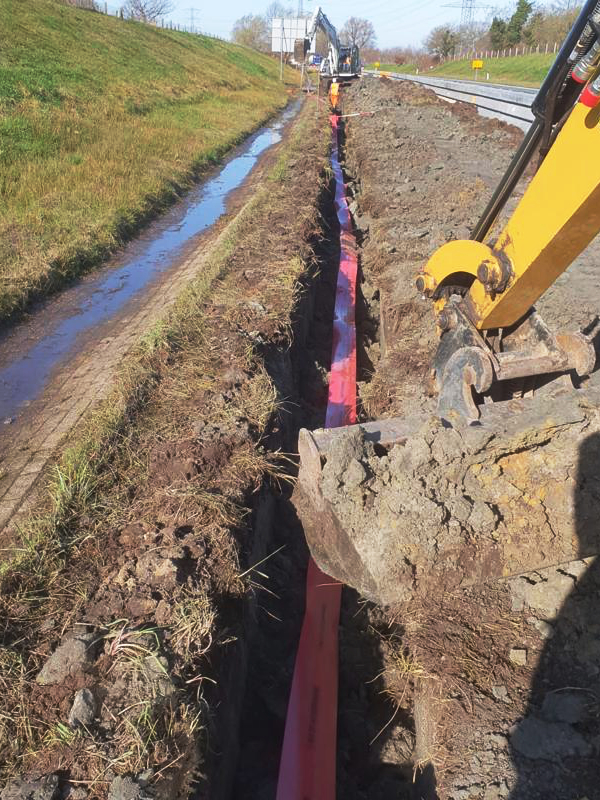

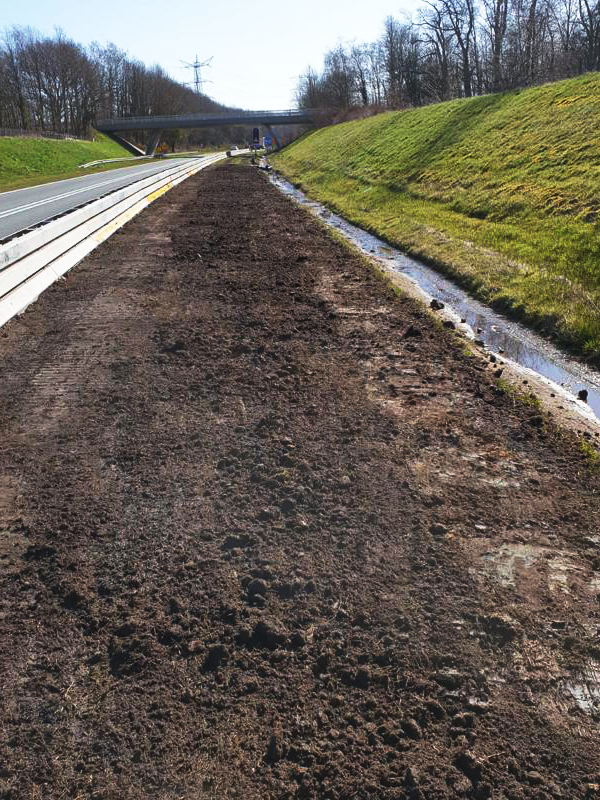

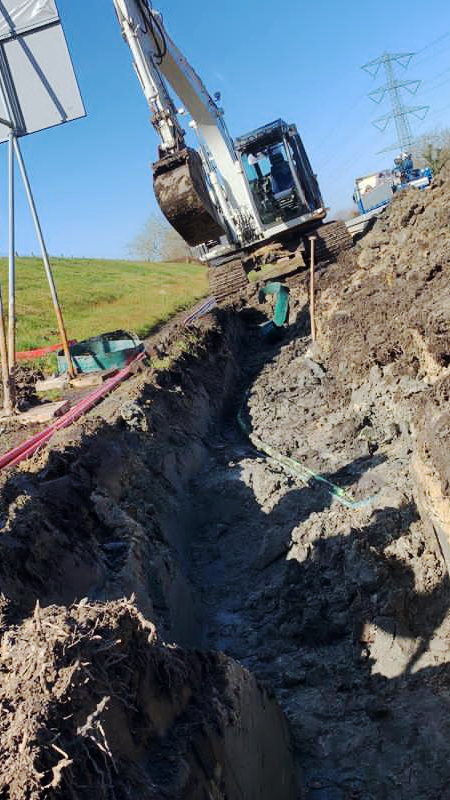

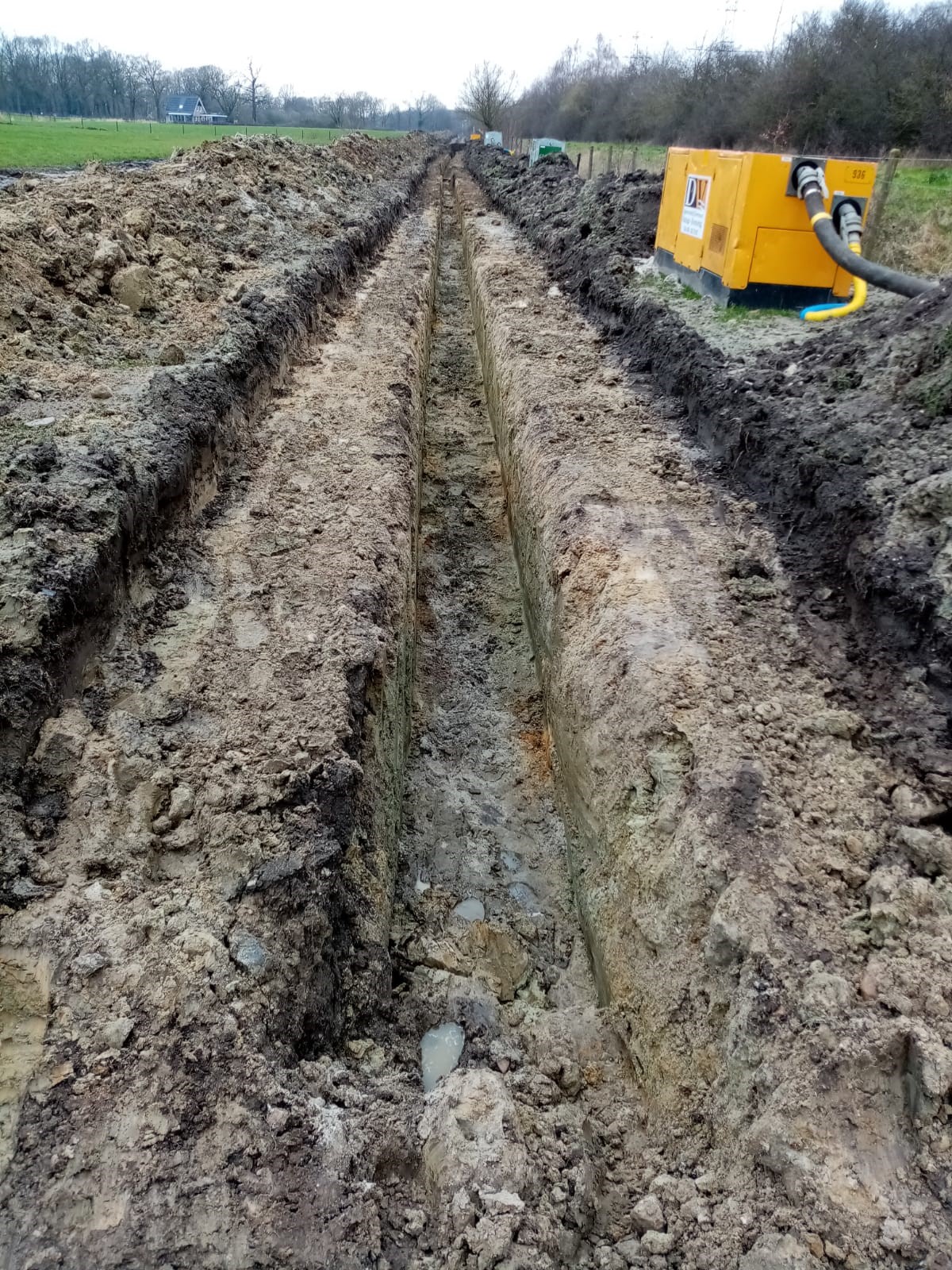

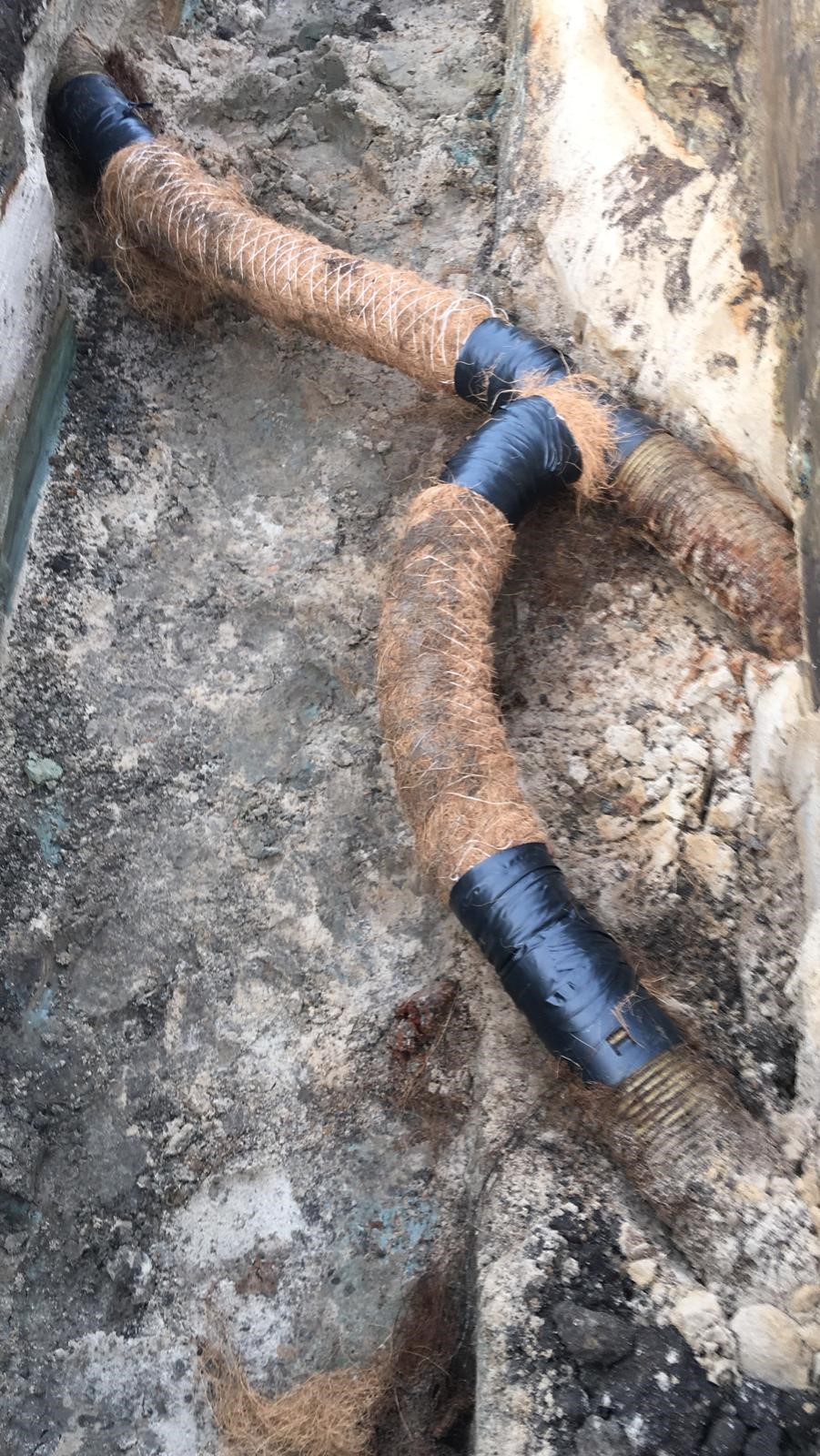

In opdracht van Van Gelder BV en Enexis Netbeheer is Van ’t Veld gestart met werkzaamheden t.b.v. een uitbreiding aan het elektriciteitsnet in Enschede. Van ’t Veld legt een route aan met 3x1x630 kabel. Dit betekent dat er een geul van 3,8 kilometer lang wordt gegraven en circa 11,4 kilometer kabel wordt aangebracht. We gaan met dit project langs de N35 wat netjes in de barriers staat, zodat onze mannen veilig kunnen werken. Op deze route is last van hoog grondwater, om die reden is de kabel vooraf getrokken. Nu wordt de geul gegraven en direct weer dicht gewerkt, zodat er geen bemaling nodig is en de doorlooptijd verkort wordt.
Bij het 110kV station aan de Vlierstraat bouwt Enexis een nieuwe Ritter (schakelstation) waar de distributiekabels bij aan worden gesloten. Deze worden gekoppeld aan het zonnepark aan de Schukkinkweg te Enschede. Doel hiervan is ook in de toekomst de levering van het elektriciteitsnet in de toekomst te kunnen blijven garanderen.
Dit project zal half mei 2021 door Van ’t Veld worden opgeleverd.
